日本东电公司装填核燃料引当地民众抗议 日媒分析:急于重启核电站是因经营压力

为重启停运多年的核电站,日本东京电力公司(东电)于6月10日启动向柏崎刈羽核电站6号机组装填核燃料的作业。然而,这一在未获地方同意批准下强行推进的行为,激起了当地民众的抗议。
▲当地市民抗议东电启动核燃料装填作业
据《朝日新闻》报道,6月10日,在获得日本原子能规制委员会的技术批准后,东电立即于当日下午1点开始向6号机组反应堆内装填核燃料。
整个装填过程将持续约两周,共计装入872根核燃料棒。报道称,待后续检查完成后,从技术层面而言,该反应堆将处于“随时可以重启”的状态。
就在燃料装填开始的同一天,反对重启核电的市民团体聚集在东电公司新泻总部前,举起“抗议6号机组燃料装填!”的标语。77岁的市民团体代表桑原三惠谴责道,此事并未得到当地居民的理解,“东电在强行实施(重启核电)计划”。
集会后,市民团体向东电员工递交了要求停止装填作业、真诚面对质疑和不安的抗议信。
新泻县当局尚未就柏崎刈羽核电站的重启表明立场。新泻县知事花角英世表示,将审慎观察民意后再做判断。

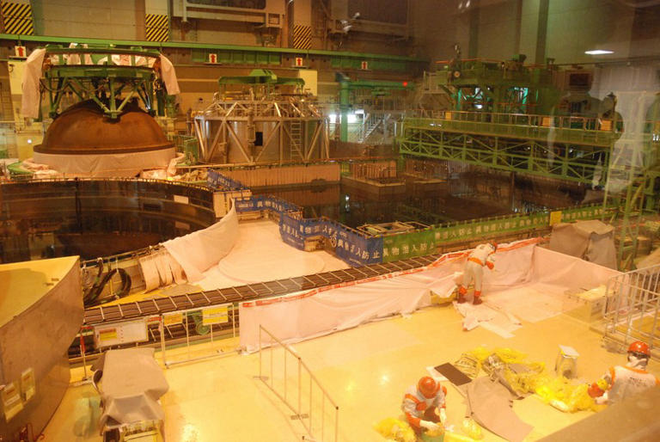

▲柏崎刈羽核电站6号机组反应堆
《朝日新闻》分析指出,东电急于重启核电站,背后是巨大的经营压力。据测算,每重启一座核反应堆,每年可为东电带来约1000亿日元的经营收入改善。
为了筹措福岛核事故处理的巨额费用,东电一直想要重启柏崎刈羽核电站中可称为最新设施的6号和7号机组反应堆。
然而,由于设备采购延迟等原因,安全设施的完工时间被推迟,7号反应堆已无法在今年10月至2029年8月期间投入运行。东电因此改变计划,优先重启6号反应堆。报道称,预计最快在今年8月,6号反应堆在技术上即可具备重启条件。
红星新闻记者 邓纾怡
编辑 包程立 责编 邓旆光
